Kocaeli Büyükşehir Belediyesi İSU Genel Müdürlüğü’nün en önemli projelerinden olan Kandıra Namazgah Barajı’nın inşaat çalışmaları belirlenen program çerçevesinde devam ediyor.
Bölgenin içmesuyu ihtiyacını karşılayan yerel su kaynaklarının yaz aylarında yetersiz kalması üzerine İSU Genel Müdürlüğü tarafından Namazgah deresi üzerinde 25 milyon m3 kapasiteli baraj projelendirildi. Merkezi kıl çekirdek ve kaya dolgu olarak yapılan barajın büyük bir kısmı tamamlandı. Gövdedeki kil ve kaya dolgu ile dolu savak betonarme çalışmaları sürüyor.
Kandıra ilçe merkezi ve Karadeniz sahilindeki turistik yerleşimler ile Kandıra, Derince ve İzmit ilçelerine bağlı toplam 259 köy ve mahallenin içmesuyu ihtiyacının yanı sıra bölgede yaşanan taşkınları önleyecek ve elektrik üretimi de planlanan Namazgah barajının inşaatı 2013 yılı içinde tamamlanması hedefleniyor.
Kış aylarında su tutmaya başlayacak olan baraj ile birlikte önümüzdeki yıldan itibaren bölgeye su verilmeye başlanılacak. Böylelikle su sıkıntısı yaşayan bölge insanının 100 yıllık kesintisiz ve arıtılmış içmesuyu ihtiyacı karşılanacak.

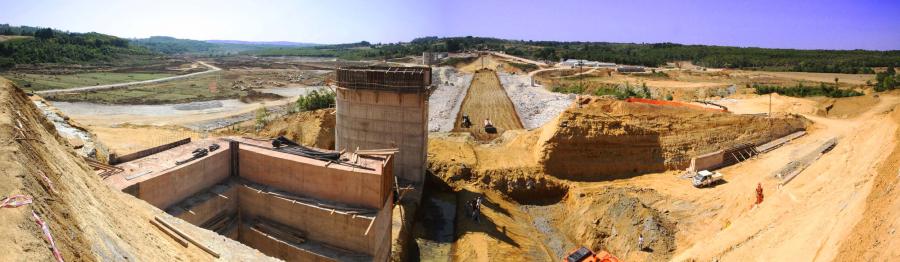

Baraj kapsamında tamamlanan ve devam eden çalışmalar
- Baraj ile Dudutepe İçmesuyu Arıtma Tesisi arasında 12.143 metre uzunluğunda, 600 mm çapında çelik boru terfi hattı imalatı tamamlandı.
- Baraj gövdesi, temel çekirdek hendeği (cut - off) kazısı tamamlandı.
- Barajın 165 metre uzunluğundaki kondüvi (dip savak) betonarme inşaatı tamamlandı.

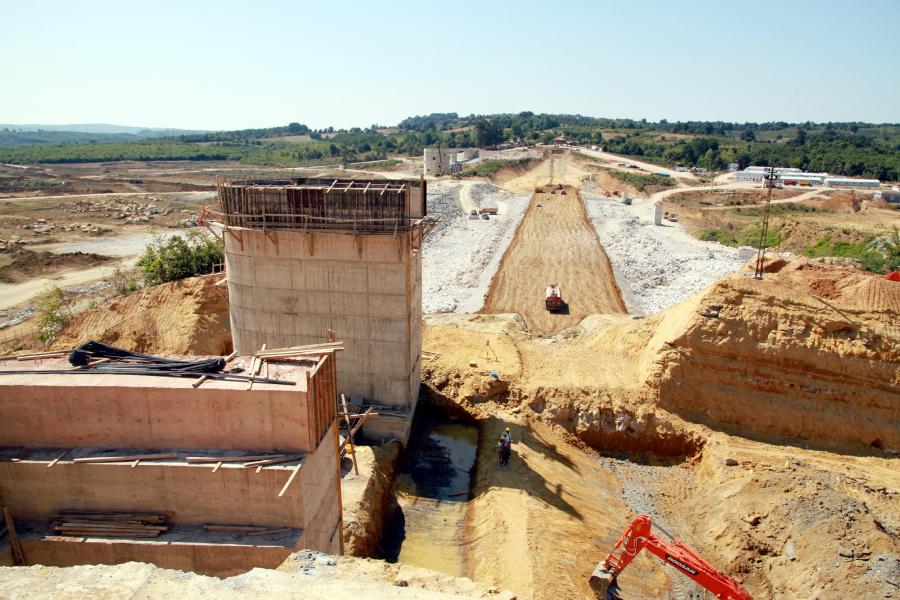

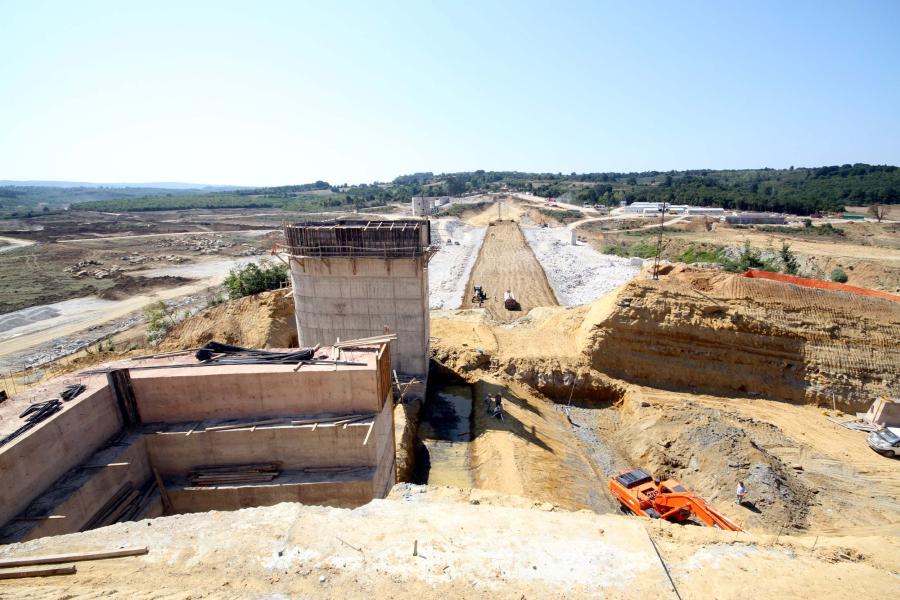

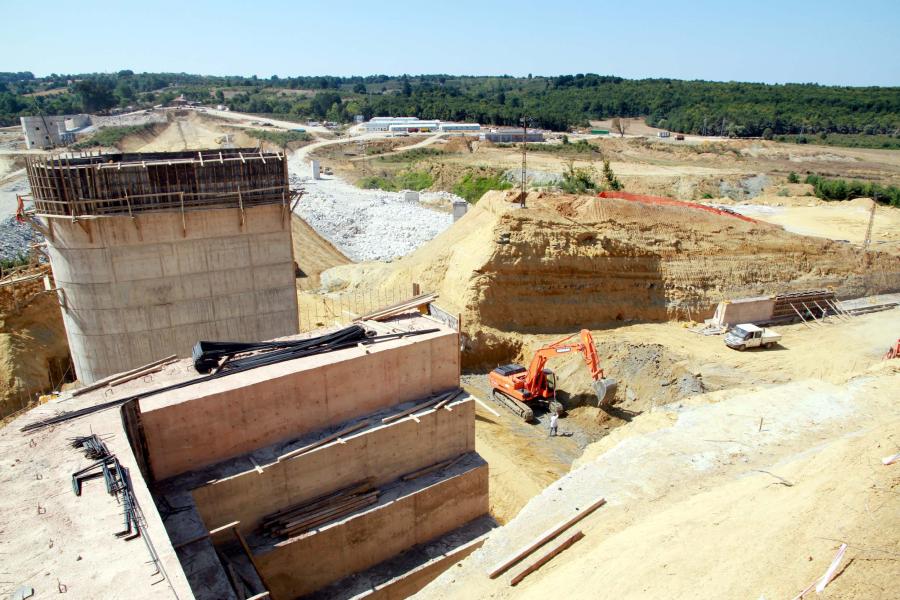

- Barajdan Dudutepe İçmesuyu Arıtmaya su basacak terfi merkezinin betonarme inşaatı tamamlandı. Dış cephe kaplaması ile otomasyon çalışmaları devam ediyor.
- Temel çekirdek hendeği Cut-off boyunca temel enjeksiyonları kısmen yapıldı. Çalışmalarda 419 adet ve 5.090 metre enjeksiyon tamamlandı.

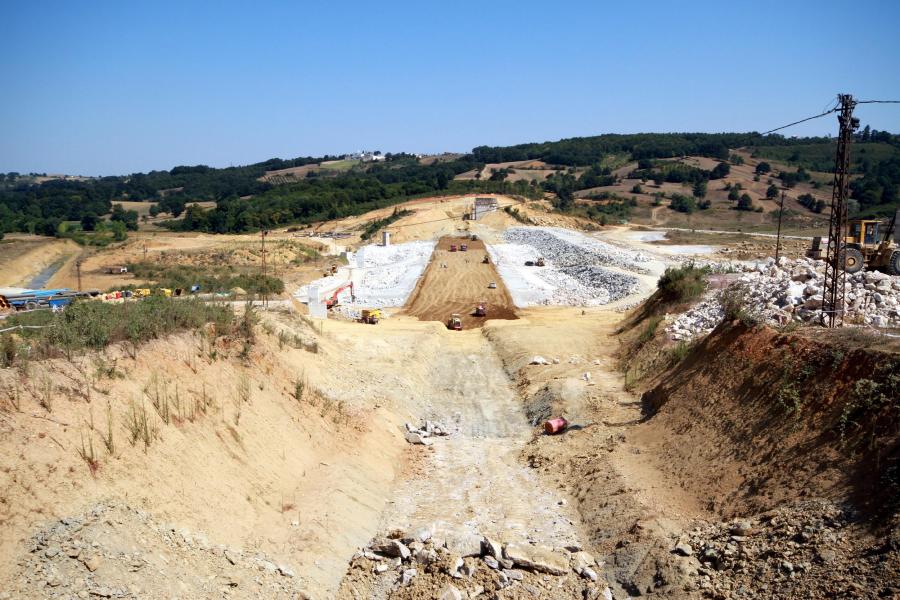

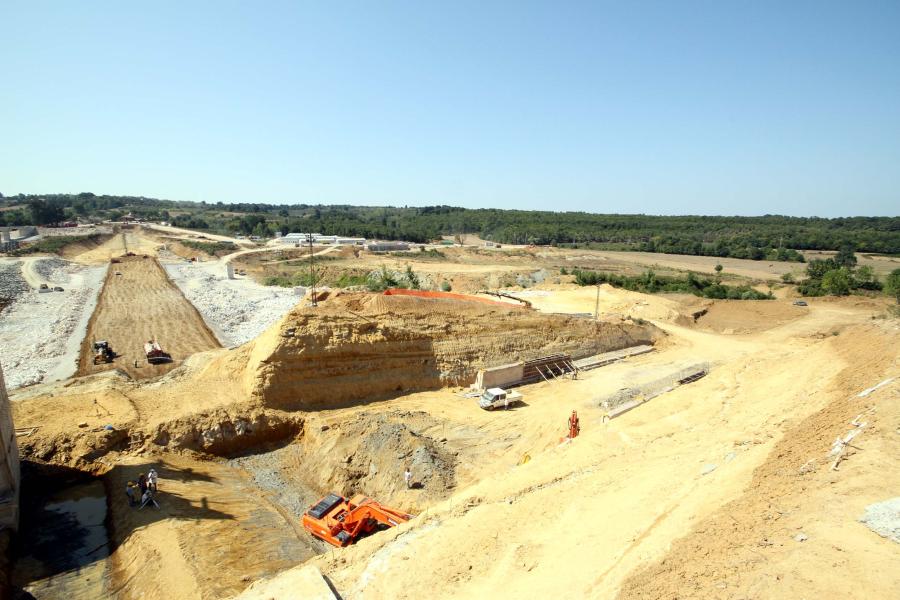

- Gövdede kil ve kaya dolgu çalışmaları devam ediyor.

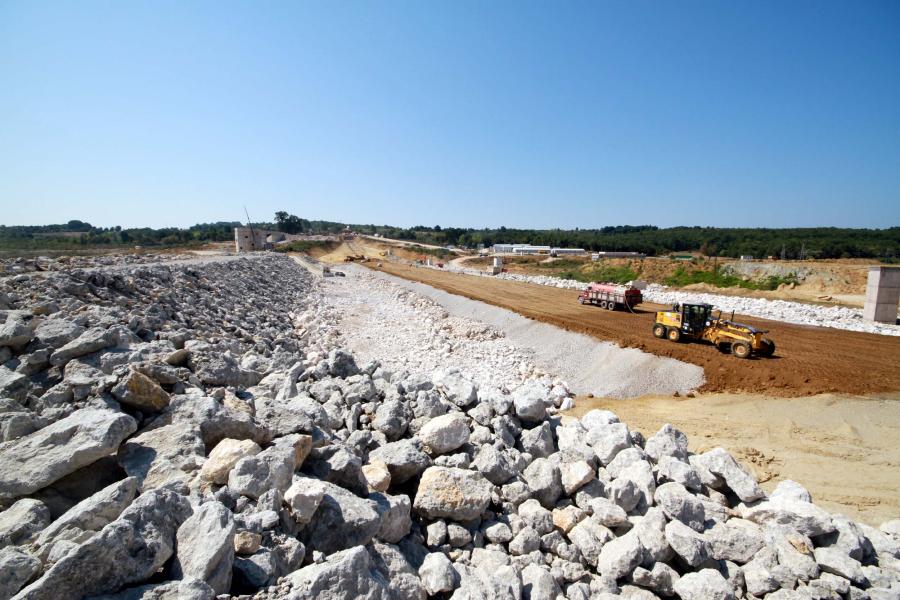

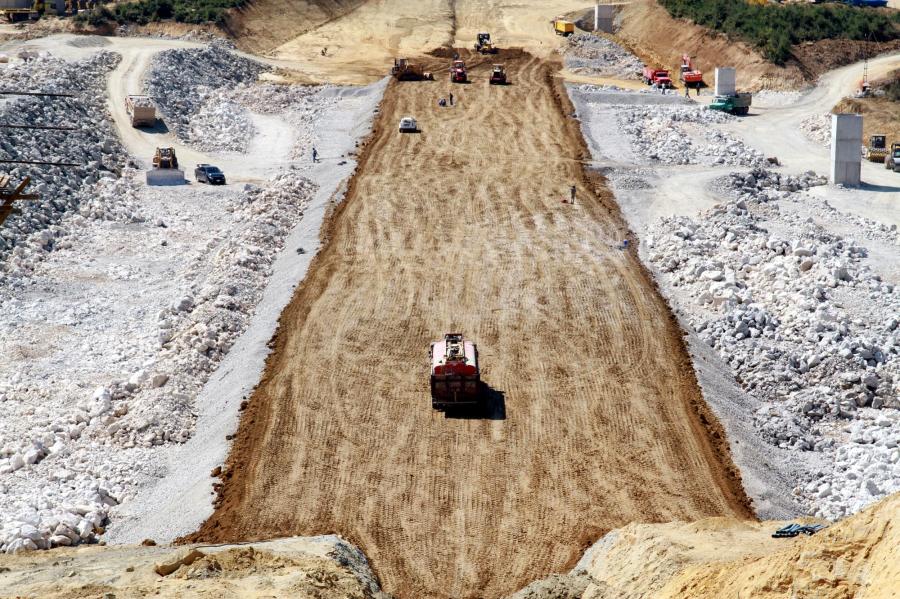

- Dolu savak betonarme imalatları devam ediyor.

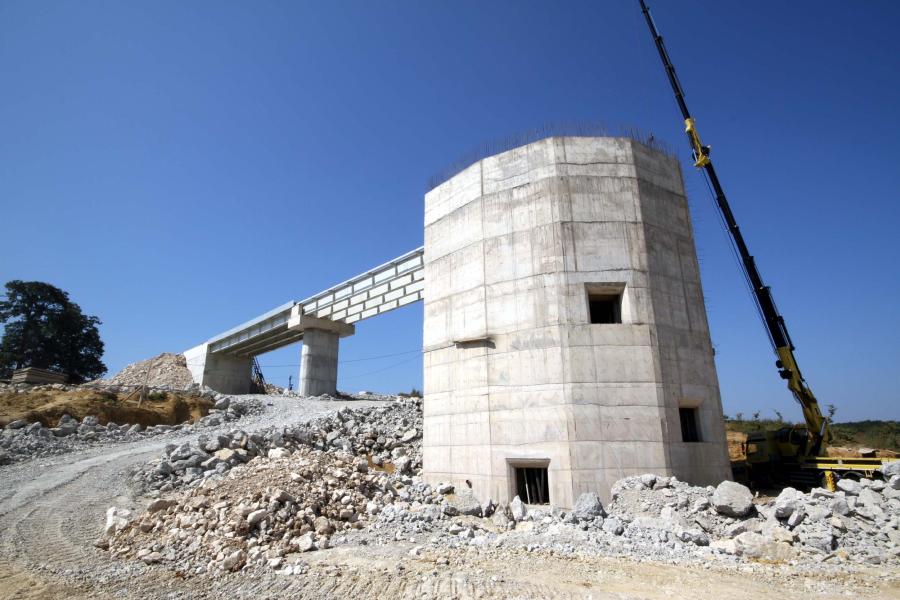

- Su alma yapısı köprü ayakları tamamlandı. Betonarme imalatları devam ediyor.
Fikri KAYA/Basın Büro Sorumlusu
